100天以后,明天应该是个新的开始。
哎,忙的劳动节什么时候成了大家放松的节日的。
来昭第85天,4月29日,五一假前一天的晚上。
晚上八点接通知,九点发业主,之后给三个分包打电话,之后召集全项目部开会,安排安全和施工2人留下,其余十人全部返回。
来昭第86天,4月30日,五一假第一天。
各管理群一片寂静,没有早班会,没有机器轰鸣,没有人头攒动。昨晚约的车早七点半的车已到,我还在床上。昨晚近四点才睡。今天计划七点五十出发。五人坐面包车,四人坐自租车,原来的十人有一个还没有毕业的小伙自愿留下,施工代经理则表示明天再回。到下面开了票,除了我和另一个同事的。打包了一份打卤米线,八点十五出发。
到宜宾不到十一点,设计大坑把行李落在面包车上了。于是让司机追上去取,顺便在他们中的四人(明天再回)住的酒店里方便。
绕了几圈,送走高铁上今天走的人。跑去与云汇合,他在宜宾已经多日。在来的路上就已经接到通知,让我们两人一起回项目现场。
回来的路上,睡着了,眼睛实在是睁不开了。但担心司机出错,强行昏沉沉的挣扎。还是不经意间又失去了意识。直到豆沙关,才逐渐清醒过来。
时间来到三点半,回到原点。
谈判到六点半,在业主食堂吃了一口。
来昭第87天,5月1日,劳动节,五一假第二天。
将所有的之前的联系函都看了个遍。昨天谈判的会议纪要拟了初稿,云接过去整了。让我来梳理更具体一点的联系函,表明我们的诉求。
昨晚又是三点左右,早上不到八点强行醒来,业主对昨天我们的行为表示了强烈的不满,今天我还是第一时间到现场吧。
到了现场,看到中材的人拽根绳从场地里出来,上面拴着血乎的大黄(两个多月,已经咬了两个人了,还没有人能抓住他拴起来。而半个月前,院子里新买了两条小狼犬。所以它就越发的没有存在的空间了。不知道我这样说,它是不是能听懂,不是我背后说它不好,不动声色的上来就是一口,陌生人是这样,来来回回多次的人也可能这样。这就有点过分了)。到办公室,打开电脑,继续看联系单。
在院里群里发消息——
一、建议形成双方签字的会议纪要。
二、现在进入具体的商谈阶段,建议形成三个联系函,
1场地稳定性(可按XXX意见出)
2XX增加(充分的理由、依据,具体的金额),
3谈判期间未能复工是因权X暂未获得,被迫停下来整改现场安全隐患(不是单方面停工)
三、X里的决策:什么情况下继续干?干一部分?整体清算退场?
1、XX降多少可以接受?不能接受是否换?
2、XX增加多少可以接受?
3、内部优化的空间,重新从工艺优化开始,保留基本功能,去掉附加功能的可能性(已安排工艺专业在梳理),土建优化及其它专业优化。
四、所有决策,充分考虑后续影响。
引来了一个视频会议,将工作分配到各个专业人。
得一时清闲,中午在GF的食堂吃饭,第一次过来,都是湖南人,很是热情。纸杯倒了多半杯酒。
一觉睡到下午五点多,GF的龚X过来又叫吃晚饭了。中午的还没有消化呢。
六点开始吃,不到八点吃完,又喝了纸杯小半杯。
我们项目上三个人(之前留下的中饭后已经回了)两个八零后,一个九九后,他们七八个人,都是妥妥的六零七零后,唯一的女性是60年的马姐,其实比咱爸咱妈还大,都叫马姐,负责做饭。一行十来人,稀稀拉拉步行镇上的KTV唱歌。
一共唱了十余首歌,就有至少一半是我独唱。上了年纪的人们,一听我唱的,就没有谁愿意接了。九点半不到,就又回到了宿舍。
今天也算过了节了。除了上午的会,今天没有工作。
来昭第88天,5月2日,五一假第三天。
昨天又睡的较晚,早上接到业主现场指挥长的电话,说在楼下等我。我一想,又是来来回回那点事。起床来,叫醒另外两个,告诉他们下去后就说我接了一个紧急视频会议,让他们先去。他们一下楼,我就开始和老婆通电话,包括上厕所。直到对方打过来第二个电话,我的同事打来第二个电话。指挥长第一个电话是想问我为什么没下去,没接。同事第一个电话告诉我指挥长没让他们上车,本来是来接我的。指挥长第二个电话是想问我几时能上现场,没接。同事第二个电话在他之后不到十分钟,告诉我他已经离开现场了。
开始整理10号联系函。在原有基础上,半个小时发到群里。整理11号联系函,刚将东西罗列进去。接云电话,去与业主总经理谈。将11号发到群里,让其中一个帮忙。坐车去汇合。谈到12点半,各回各家。和司机吃了碗米线。
下午三点开始继续梳理11号联系函,让帮忙的不但没有动,一句话也没吭,现在的人啊,难管的很。
下午五点基本上讨论修改确定了11号联系函。
又在群里发了一则长消息——
Y主表示,关于T工,影响在逐步发酵,项目受YN省级领导、Z市级、G县领导关注程度高,目前处于节日期间,都可以说整体放假了。节后就不好说了。
另外,按咱们预期实现部分增补(实际上还有大量的工作要做,每一分钱都要有依据),这拔操作对后期YS市场拓展影响很大。
现在确定停下来谈出一个结果来,是否有必要重新理一个因XX许可未取得而暂缓施工的函?
另,XX分包之前来函,明确9日之后会全面W工(意思就是我们没有及时签订合同造成的)。现在停下来,再让他们复工也较麻烦。要确定后续对策。
发完消息,召来12号联系函。花了十几分钟初稿出来,三行字。发群里,反馈说口语化严重,改正式一点。我思前看后,怎么也看不出来哪里口语化哪里不正式了。于是来回删减。最后结合相关意见,从十三句话压缩成了四句话。
“来函收悉。
我司与贵司经过前期商谈,取得了一些进展,但仍未达到一致意见。现望贵司尽快再次来长商谈。本着公平诚信、平等自愿、友好协商的原则,确定合同细节,以期尽早签订合同。
合同签订之前,现场暂缓施工。
特此函告。”
改为:
“来函收悉。
为尽快签订TJ施工合同,现邀请贵司于5月5日到我司继续进行合同谈判。
特此函告。”
安排院里的同事走流程。
下到镇里吃饭已经八点左右了。
今天晚上GF食堂包的饺子,没有时间没有吃上。
晚上八点四十到十点四十与DS聊天,完成这几天的工作。
回来给老婆打电话:简单说了一下晚上的事情。转暖气安装费给老婆。和老婆商量老爸六十大寿的事。老婆这两天应该比我还要累吧。特殊时期一定要注意保护好、休息好。
文诗涵一直欺负小弟,这里面的原因值得关注。
来昭第89天,5月3日
等待业主回复,无果。与分包负责人从晚八点四十聊到十点四十。
之前的特产没有吃。
第一个分包单位WS发来窝工赔偿函,没有回复。
来昭第90天,5月4日
第二家分包单位FLX发来窝工赔偿函,仍没有回复。
12号函,分包单位回得,假期高铁票不好买,5日改至6日。
院里继续讨论施工许可证的事情还有高压线的事情。
在群里发消息1:
安装分包GF准备收拾工器具,有序撤场。
安装分包FLX发函后也准备撤场。
WS昨天人员设备已经撤出。
备注:现有3家分包现场均留有值班人员。
合同签订与否,三家都有付款记录了。
安全存在的问题如果需要现在可以提一个,如高压线受电力部门压力,继续停工整改。(FLX不受高压线影响,停工责任仍在我方)分包单位反馈到业主的话,说不过去,实际电力部门没有要求。
现场局部存在的安全隐患,不能很好支撑全面停工。
在群里发消息2:
咱们对业主提的停工原因是边坡,权证,费用。
边坡稳定性是存疑。
权证是业主的事情,存在不合规,可能影响各方。
对分包说是放假,假今天结束了。
业主前两天对外也说放假停下来的。
昨天上午ZT市市长到现场,业主没有通知,只说CK院出名了,市长也知道了。
昨天下午到现在仍未能见到业主。
来昭第91天,5月5日
第三家分包单位GF发来窝工赔偿函(院领导授意),仍没有回复。
早上内部会议,就下一步工作充分讨论。将会议九录屏整理成《2022-05-05CK院内部会议纪要(ZT项目下一步工作思路梳理)》,简易摘录如下:
一、与业主交流
(一)我方态度
1、项目为我院SS板块在YN地区的第一个项目,2022年的1号工程,我院以最大的诚意做好这个项目,有信心也有能力做出标杆项目。
2、中标以来,设计、采购、施工都是加班加点在赶工(正常程序现在应是设计评审阶段,评审通过后组织施工队伍进场施工)。
3、项目部2月4日进场,截止4月29日项目部管理人员15人。工程进度已近50%,土建施工过半,设备制作基本完成,陆续进场。现场施工进度、质量得到多方认可。
4、4月21日公司领导一行来项目现场指导工作,并与业主就项目存在的安全风险、费用问题及合规性进行了初步、友好沟通。
5、第一个项目遇到前所未有的困难。在困难面前,我院宁愿不挣钱,把人工成本和管理成本的95%,甚至100%都贴补项目,也想尽快推动项目实施。但面临预算不足,造成的大额亏损,我院作为国有企业,没有办法承受。
(二)我方诉求
我们希望能够尽快恢复正常施工,需要业主就《场地整体稳定性风险》(10号)和《费用增补》(11号)给予正向反馈。
(三)业主可能面临主要损失
①安全风险。
②项目无法迅速恢复正常施工,整个项目长时间推迟,将面临多方压力,且不能尽早获取砂石行情的红利。
③与我院诉讼形式解决争议,届时权证问题会突显。
④合同工期XXX天,业主要求X月X日投料试生产,存在压缩合理工期。
二、内部下一步工作要求
尽最大的努力争取做下来,同时做好最坏的打算。
1、加强与业主的沟通,有必要请示事业部领导或院领导到现场与业主沟通,积极推动项目恢复正常施工。一旦业主表示了正向反馈,项目部及时与院里沟通复工申请,同时做好复工前的安全管理工作。
2、将安全问题放在重中之重的位置。同时要加强我们自身的安全管理和操控力度,时刻绷紧安全生产这根弦。
3、加强内部沟通,多开短会,多汇报、多请示、多研究讨论。举全院之力,为项目出谋划策、保驾护航。(现场压力大,但不要急不要怕)
4、土建工程成本摊在明面上来讲。(一定要让业主有紧迫感,可明确表示,协商不成,我们可以不干)
5、设计部门可利用此段时间对未施工部位进行充分优化和设计,为后续复工做好准备。即使中止合同,也应尽快完善施工图设计,完成外审。目前业主方安评、环评、职业卫生已完成,土地出让协议正在走流程,届时办理施工许可证的前置条件仅剩施工图审查报告书。
6、设备厂家发货时间应根据现场实际情况做出调整,及时通过设备分包商做好应对措施。
7、发函要求分包单位提供高压线场地的安全隐患整改方案,在整改措施落实之前,场地不符合安全施工条件,不允许冒险作业。
8、院各部继续协助解决设计、施工方面的问题。
三、项目风险分析
1、若整体退场,现场已完工程量需要业主认可。做好相关证据、资料收集、整理,做好应对预案。做好走诉讼程序的准备,尽可能的减少损失。
2、土建分包单位退场清算,此项工作非常重要,容易产生争议和纠纷,过程也必将艰难,清算人员选定比较关键。
若后续复工,如继续与WS合作,需进一步加强成本管控,做好措施准备。如WS退场后,需做好重新寻找分包单位的准备。
若中止合同,要做好整个项目的工程量清算工作。分包单位材料进场单,混凝土送料单均需要作为清算依据。
3、分包单位已发函要求窝工赔偿。双方的存在事实合作关系,若走诉讼程序,我方赔偿难以避免。
分包单位已完成的工程款已超收款金额千万(需预算人员进一步核实),需公司确定对策。
项目累计收款0.27,累计已付0.16,余0.11。分包合同截止到2022年4月29日产值约0.39。
4、法律风险主要体现在声誉受损,履约保函,经济赔偿,潜在农民工工资问题。可能的市场不复存在。
5、安全风险:边坡不及时处理,长时间裸露,安全风险增大。后续将增加处理费用。
6、税务风险:每月1日-15日当地预交上月税款。
来昭第92天,5月6日
在业主要求下,下发《安全告知书》,确保暂缓施工期间的现场安全。
来昭第93天,5月7日
刷题B证。
晚上暴雨,监控查看现场边坡是否有变。
来昭第94天,5月8日
与业主检查现场,饭桌上沟通。当天晚上以报告形式将现场安全隐患报公司,在内部微信群里将意愿反馈到公司。
隔壁项目边坡垮塌来昭第95天,5月9日
公司内部会议,确定下一步会谈人员、初步时间和内容。会后将会议内容与业主沟通,等他们内部沟通确定后回话。
现场安全措施制定。
来昭第96天,5月10日
早上四个电话现场工作(业主1>要求编制安全告知书,昨晚我要求他们告知现场人员不事项,现在让我们到起草书面告知书——业主2>下午有领导来现场检查,要收拾现场——业主3>迎接下午检查的现场整改详细要求——现场同事4>询问现场整改收拾情况,已完成)。
五个电话沟通会谈筹备的准备情况(公司领导1>业主的是否回话了,关于昨天的会谈准备——业主2>还需要时间沟通确定——公司领导3>我方的时间安排初定在13日下午或14日——业主4>与各股东确定好后,回复——部门领导5>将上述沟通情况汇报)。
两个电话确认施工图外审相关事宜。(团队1>逐项梳理外审要求,并做工作要求——业主2>外审所需要业主提供的两证一书的办理情况)
关于外审的工作要求:
图纸外审,M总(设计经理)责无旁贷,争取本周能上昆明(是否可先取得审查报告书,后面再走线上备案),目前提前确定以下几个事情:
1、施工图审查多是“房屋建筑和市政基础设施工程”本项目是否要按上述流程?
2、落实院里是否有电子出图章
3、注册印章也要提前落实到位,各专业需要加盖注册印章的章子都是哪些人,要确定
4、确定是否需要人防批复
5、确定《EPC合同》是否可代替《设计合同》
6、询勘察企业是否有入滇备案证及该项目单项备案表
7、与YP确定授权书和承诺书
8、将各项工作理清,一项一项理,一项一项确定,按上面的《施工图审查流程图》出时间表,迅速推进。
施工图的审查关系到施工许可证的办理,业主的两证一书近期就会出来,到时施工图审查将会是影响施工许可证办理的主要因素了,与业主的博弈在这方面又将处于劣势。慎之重之!!!
下午,QC来电,想让我帮他做生产线的技改。将所有信息都发到了群里,让他们去对接去了。对方发来信息:
我们矿山项目在HBQC,目前处于试生产阶段。一破采用的是XJS生产的时产3000吨锤式破碎机。但一段时间使用下来,该破碎机产量只能达到每小时1700-2000吨,且锤头磨损很大,一副锤头只能打5-9万吨。为此,我们设想重新改造一破生产线,增加鄂破设备作为一破,原一破的锤破作为二破使用,以达到设计产能。
另外,因为GL含粉较大,拟在成品料库出仓口增加二级水洗和瓜米加工机制砂设备。
在写知乎之前,与老婆视频,老婆看起来很累,五一期间在长沙东奔西走,装了热水器和暖气,买了床和沙发,给孩子办了转学现场报名,想是累坏了。回到学校一是五一期间找人替的课要还同事,又有两节视频课要录,还要到学生家里做防溺水走访。
四天来,独撑项目现场业主与公司之间的沟通。实际上从4月30日到现在,11天过去了。原本打算的100天后回家的,现在看来还是有些为难,争取18日准备、19日出发到CS。
本周要完成的工作
来昭第97天,5月11日
上DG买彩条布,ZT江山五人。
车报废了,被这帮混蛋开的,机油底壳,转向油底壳,水箱都被撞破了。车开在门口熄火冒烟,拖车花了600,现在换个二手的发动机也要16800,新的三万二。老婆说不要了。
完成异地缴税,垫资三千多。
电L局的整改预算还没见,问CHui,说已经出来了,怎么底下的人没发?。
单位用于评职称的专利发过来了,1作的论文安排人在写了。
晚上自己又捡起来之前谋划的论文,这两天整理出来,看看效果。
来昭第98天,5月12日

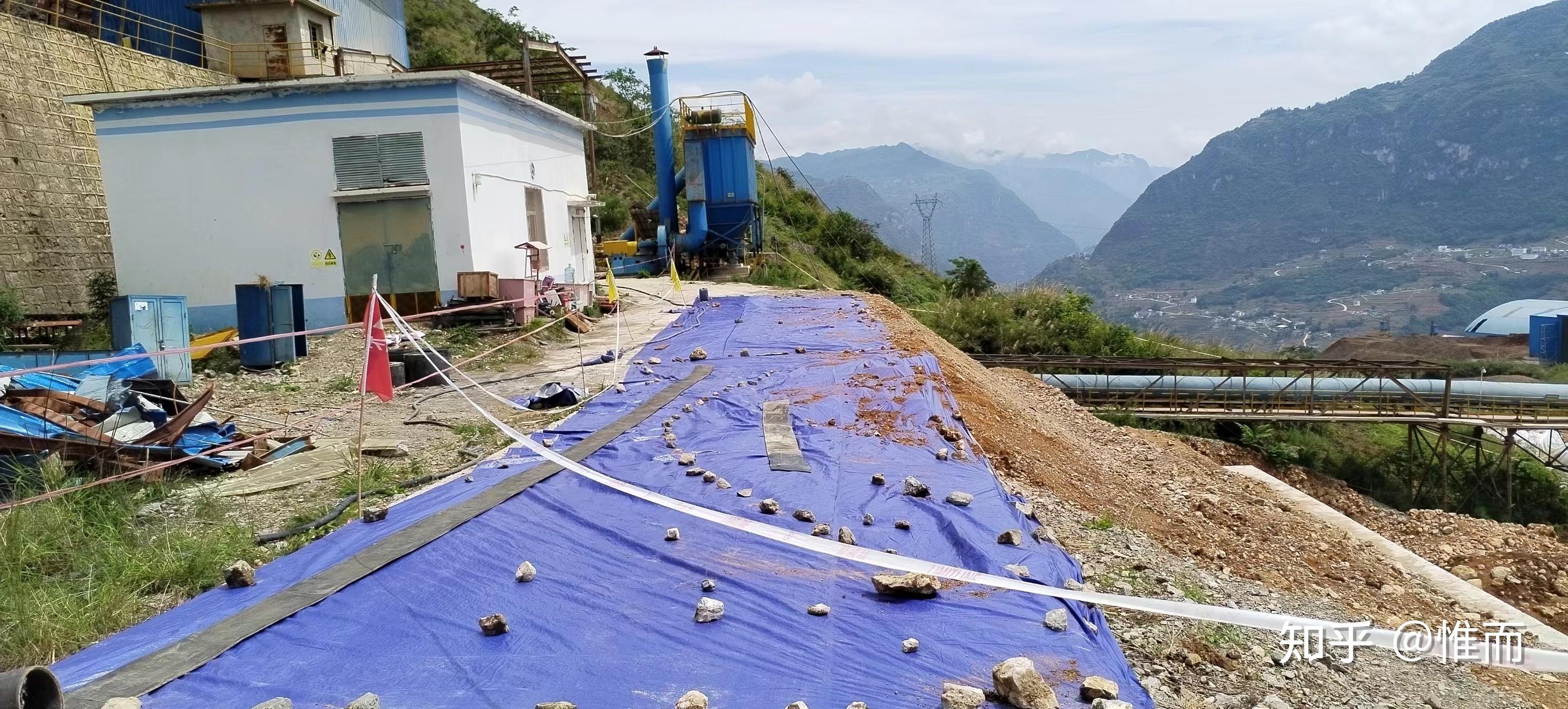

早上将现场有裂缝的地方用彩条布进行了覆盖。五个人。

在这期间,DL局的人到现场,踏勘修复/更换电缆,问了一下预算,并协商更换时间(停电时间),届时在停电状况下实施筒仓顶盖的吊装。
促成昆明会淡 ——下午三点接院里通知,16日早九点昆明商谈,15日前往昆明。院里编制了PPT,但内容没有实质的改观,于是在群里发消息:
关于商谈的思考
一、情况说明
1、说明投标报价情况,与第二名相差约0.061,明显偏低(的原因)。
2、项目的特殊性,为充分响应业主关于项目整体进度要求,勘察、设计、施工同时进行,预算的不确定性4月20日才明确。
3、截止目前的项目进度,实际已发生的费用,包含土建分包、安装工程、设备采购和技术服务。
4、业主款项支付情况,总包支付分包情况,实际已发生而未支付的金额统计。
5、项目继续推进需要的费用预算(务必全面、准确、可操作,误差在5%以内),及其与主合同价款之间的差额。
6、为项目能顺利推进,需要业主增补的投资预算是多少?
二、项目继续推进的意义
1、减少双方的损失。
2、尽快投产,尽早获得骨料市场现有红利。
3、合理的增补费用对项目整体效益是有利的。
三、项目搁置的风险
1、双方直接经济损失大大增加。
2、通过诉讼形式解决争议,浪费时间、精力、名誉。
3、现场存在的安全风险、合规性问题将突显。
四、就算换其他单位继续实施,费用也不会减少,工期更加难以保证,同时影响质量。
来昭第99天,5月13日
确定16日KM双方会谈人员,安排住宿地点。将我方人员名单及职务发送业主。确定好防疫要求。
推进施工图外审 :第一次审查完成。
PD厂家问交货款,让他先做再说。
安装队伍要全撤,不怕丢东西就行。
项目部再走一人,明天过后剩两人,后天剩一人。
三部电视剧同时刷《超时空大玩家》24集完;《重生之门》20集;《且试天下》34集。应该好好休息整理的时间段里,只是把B证的试题刷完整理,昨天第一次模拟85分。
老婆早早的从学校到家抱娃。跟我说妹妹专职看娃,我说饿不着。
凡事简单、合力、向上,一切都不会是事。
前天晚上给自己起了一卦:涣。
涣卦,亨通。贤明的君王在宗庙祈福,有利于跋涉大川,利于坚守正道。
初六爻,借用强壮的马匹去远方,吉利。
九二爻,急速离开险境到安全的地方去,悔恨便会消亡。
六三爻,散去自己的私心,自己就没有悔恨。
六四爻,尽散朋党,大吉大利。把小群变成大群(凝聚天下人),这是一般人所不能思虑到的。
九五爻,像人体出一身大汗、将风寒散去一样,国家也要革旧布新;除去积弊。这只有天子诸侯能够做到,可以无灾祸。
上九爻,将郁结在身体里的疾病散去,并远远地避开它,没有灾祸。
安全设施设计对于高危行业制定了编制大纲,而骨料生产线没有。于是以现有的大纲揣度现有的安设不符合要求。同时与我想法一样的还有科技部的领导。结果问了安开的李JH,他们没有做过选矿厂的安设,也不用做。问了编写人员,说这样写还通过评审。问了广州YJ的谭GB,他只熟悉矿山类的,推荐我问一下广州专家王总。王总说依据36号令。找出来一对照,报告只是缺少了“工艺、技术和设备、设施的先进性和可靠性分析”一章,其余都与36号令相符。足见知识限制造成的无知。
来昭第100天,5月14日
九点才起。
十一点半吃蹭饭,计划下午出发。
小睡一会,收拾东西,一个背包一个手提包。
从C天C坐车到岔河换车到ZT。
把自己定位成项目离不开的人,而远离家人,这样对吗?
自己给自己的戏份重了。
从一开始没想过要来,不愿意来;到后来来就来,涨涨经验;到现在当成自己的事情。(成则荣,败则辱)
长沙,的确不确定的事太多。
没有能达成一致想法,这是最大的麻烦(也有可能只是没有与我的想法一样)。总得有个章程,事才能顺。
100天过去了,明天重新开始。
以下为近期拟完成工作(每日更新):
1.DL局预算确定
2.防雷、节能需要的单位确定
3.复工准备的准备
4.B证考试试题练习,
5.职称考试(计算机、论文),
6.回家准备。
